重点项目攻坚丨阳城2号井两回10kV供电线路一次送电成功

2021-07-03 责任编辑:管理员

近日,阳城2号井两回10kV供电线路一次送电成功。

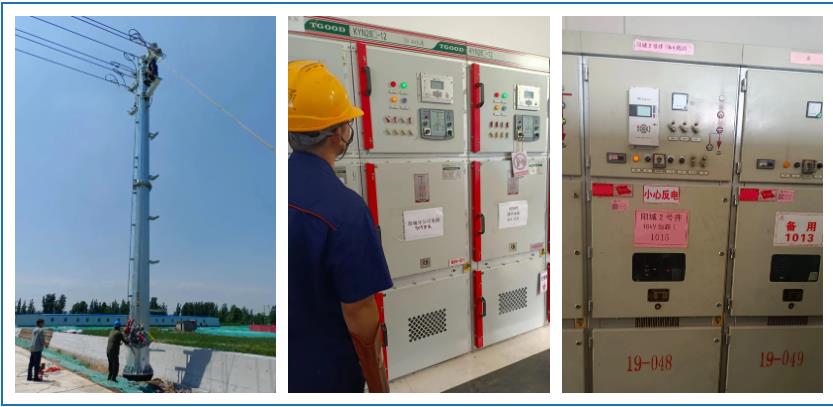

该工程严格按照集团公司提出的 “好、快、省”建设总要求进行设计施工。实现了工程质量好、进度快、投资省等多方面优势。该公司严格按照《架空电力线路施工及验收规范》,对架空线路的导线、杆塔、金具及隐蔽工程等进行验收,确保供电电压、压降损失等符合用电要求,实现高质量供电。工程实施挂图作战,精确分解工程计划,采取“分段施工,集中突击”的方式,使两回10kV供电线路比计划工期提前完成验收送电。施工中打破“设计院就是这样设计”的思维惯式,对10kV架空线路方案进行创新优化。将原沿农田架设的2.7公里线路改为沿阳城煤矿运煤公路绿化带;将部分沿厂内电缆沟敷设的400平方铜芯电缆改为240平方架空导线;将需改造的28基10kV农网线杆由钻越改为跨越,不仅节省了电缆、线杆等设备投资,也大大节约了土地占用及青苗赔偿费用,相比年初预算,共计节省360余万元。

两回10kV供电线路的送电成功,为阳城二号井混合井、风井的开机冻结创造了条件,也为后续矿井建设赢得了先机、奠定了基础。

▇阳城分公司 王立伟
